PC工法连续墙施工要点

PC工法连续墙施工要点

简要

在中国,临时基坑围护采用钢管桩和钢板桩组合结构引起了大家的关注。在市区建设中,政府在寻找污染和运输都比地下连续墙更少的挡土墙;设计院在研究安全经济并可重复利用的1、2、3层地下室开挖基坑支护;施工企业在寻求快速安装且周边环境影响最小的挡土墙施工技术。

PC工法连续墙施工要点

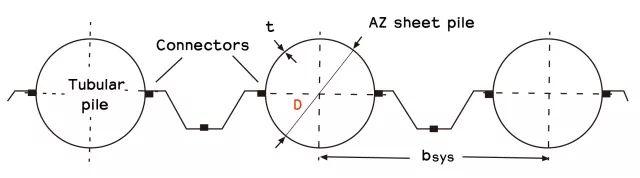

组合墙主要包括两大部分:钢板桩和立柱。立柱可以是钢梁或者钢管,它能显著增强墙的力度与刚度。因此相比于传统钢板桩,组合墙能更有效地满足围护结构截面系数的力度与刚度要求,在开挖浅基坑时,甚至可以不需要额外的支撑结构。焊上锁扣的钢管桩与钢板桩连接。施工时,先打入钢管桩,然后在其间隙中插入多重的普通Z型或U型钢板桩。因此,使用了钢管桩的组合墙的刚度比最强型号钢板桩的刚度要高出很多倍。

立柱桩的打入深度取决于桩尖阻力要求,钢板桩通常较短,主要用于开挖基坑内的挡土与止水。短的钢板桩可以降低总用钢量,还可以缩短打桩时间。

立柱桩组合墙与地下连续墙相比,在浅基坑围护方面优势非常明显。当然,选用正确的施工方法和选用合适的施工设备是非常重要的。

  施工工序

1

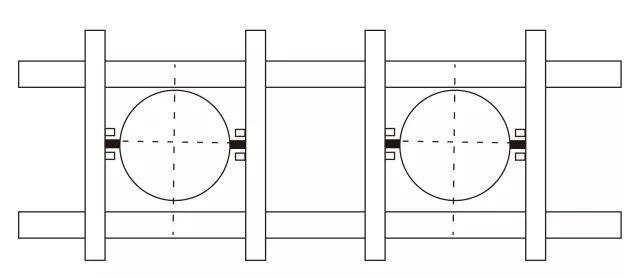

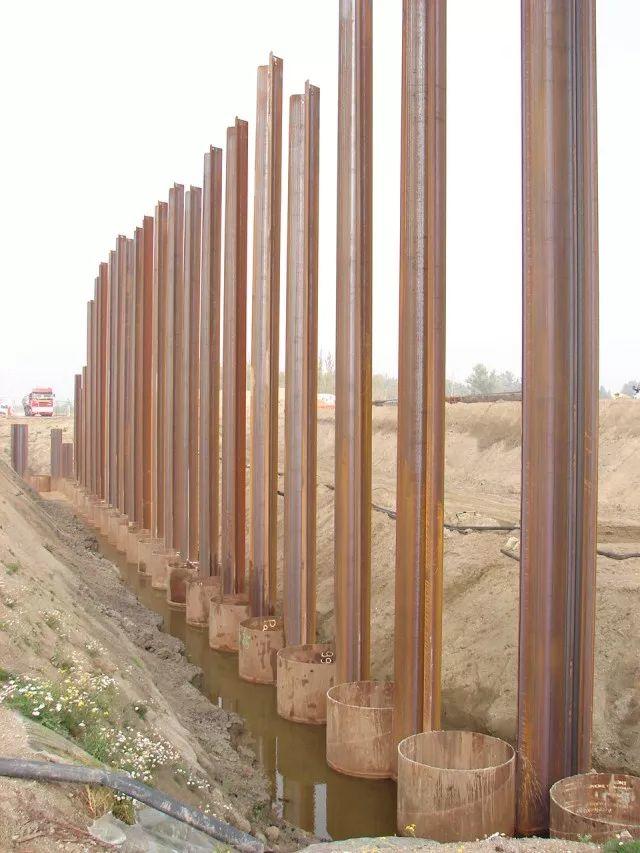

先把立柱桩打到位,可使用定位框架来控制立柱之间距离,注意锁扣位置,以便正确安装钢板桩。

PC工法连续墙施工要点

2

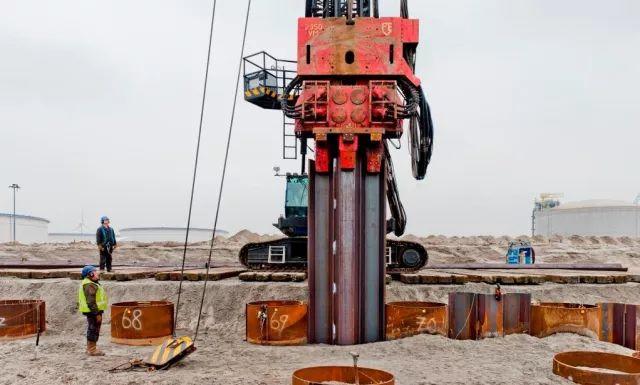

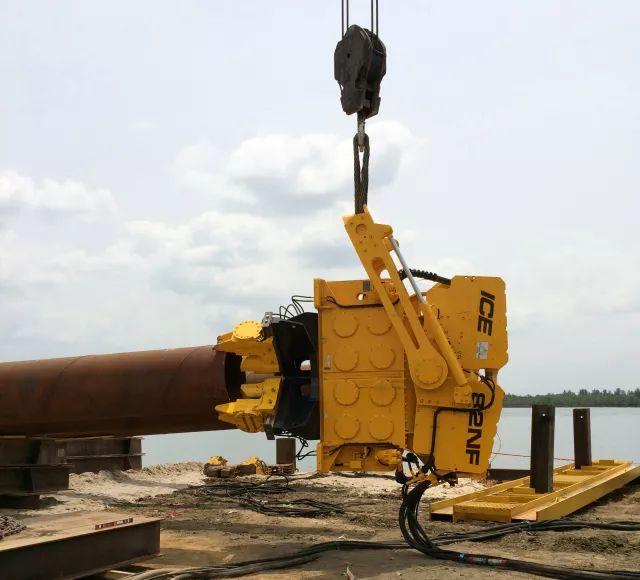

仔细监控立柱桩的垂直度,最好采用专业的打桩架,比如ICE90PR。

3

最后在立柱桩之间打入AZ型或多重U型钢板桩。

 尽量避免如下廉价却不太好的捷径

1

尽量避免采用短立桩焊接。因为会大大增加安装与焊接时间,锁口的连贯性会变差从而影响打桩。

2

在不得不多节立柱焊接的情况下,避免使用挖机机械手来搬运与打入第一节立柱桩,机械手的单夹具会把钢管口夹变形,影响第二节钢管焊接。

3

不要使用单个4号钢板桩,虽然这会便于下个工地使用,但单个钢板桩不但缺乏足够的延展性去克服立柱桩之间的微小垂直度偏差;而且立柱桩的就位精确度和打入垂直度要求特别高,增加施工难度。

  投入大但效果好的安装方法

1

立柱桩使用带双夹具的专业打桩锤,先期打入。

2

使用大一点的起重机,确保吊起通长立柱和打桩锤,可以一次性打入。避免了焊接和多节立柱就位控制,大量节约施工时间,提高施工效率。

PC工法连续墙施工要点

3. 投资一台可旋转自动起桩打桩锤,直接起吊和打桩。

4

钢管上所用锁扣与钢板桩上的锁扣最好同一厂家,以便安装。需确保锁扣与钢管配合完美。采用不同渠道的锁扣可能会因匹配不佳导致打桩难。

PC工法连续墙施工要点

5

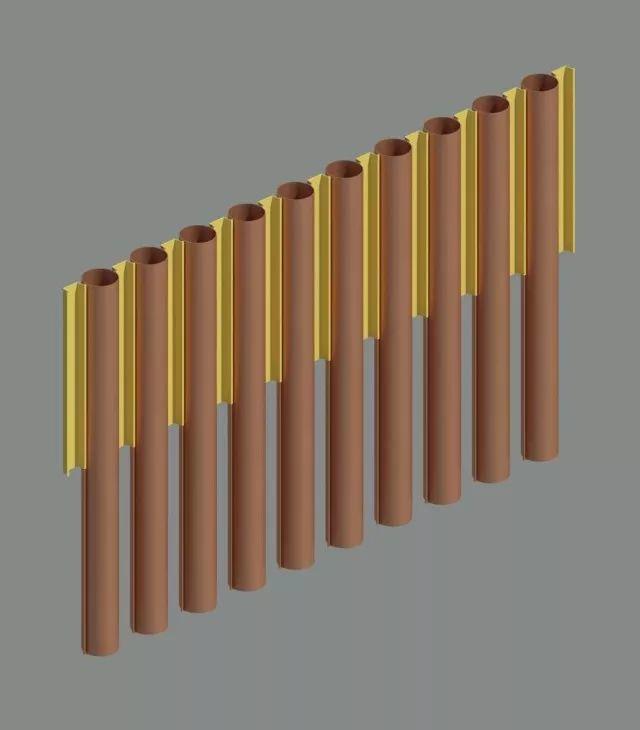

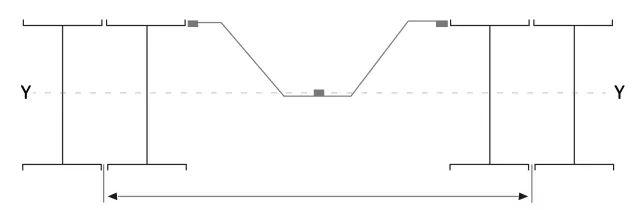

为提高施工效率,可选择大直径(1000mm)钢管或者选择宽缘工字钢箱型设计。

PC工法连续墙施工要点

6

钢板桩可选择多重6号钢板桩一并打入,也可选择定制最宽可达1600mm的AZ钢板桩,或者选择帽形750mm钢板桩。

PC工法连续墙施工要点

这些都能保证足够的延展性,便于立柱桩之间钢板桩打入。

建设方如果担心组合墙的止水性能,建议在组合墙施工完成之后再进行高压旋喷施工;在组合墙施工之前不要进行地基处理,因为这样会导致打桩困难和不可预测。

PC工法连续墙施工要点

关于钢组合墙

PC工法连续墙施工要点

地下连续墙把钱沉入地下,而临时的钢挡土墙会给现金流带来压力。财务实力雄厚的公司,拥有专业的会计实务,可以使投资工作获得很好的投资回报。对于这些公司来说,钢挡土墙是一种双用途产品,不仅能实现它的建筑目的,同时也是一种金融资产。对有多个建设项目的公司来说,把钢组合墙任务分配到各个公司,有助于分配每个项目的成本。对于较小或较新的用户来说,租用钢制品是减少现金流压力的最佳选择。租赁钢制品具有更大的优势: 每一个项目都有合适的管桩和板桩组合,并且能够租借到最新的、最经济的设计产品。

在欧洲,组合墙是已被验证的概念。我们希望您对本文有兴趣并和你的朋友分享这些实践经验!如果您还有其他问题,请立即联系我们的专家。

PC工法连续墙施工要点

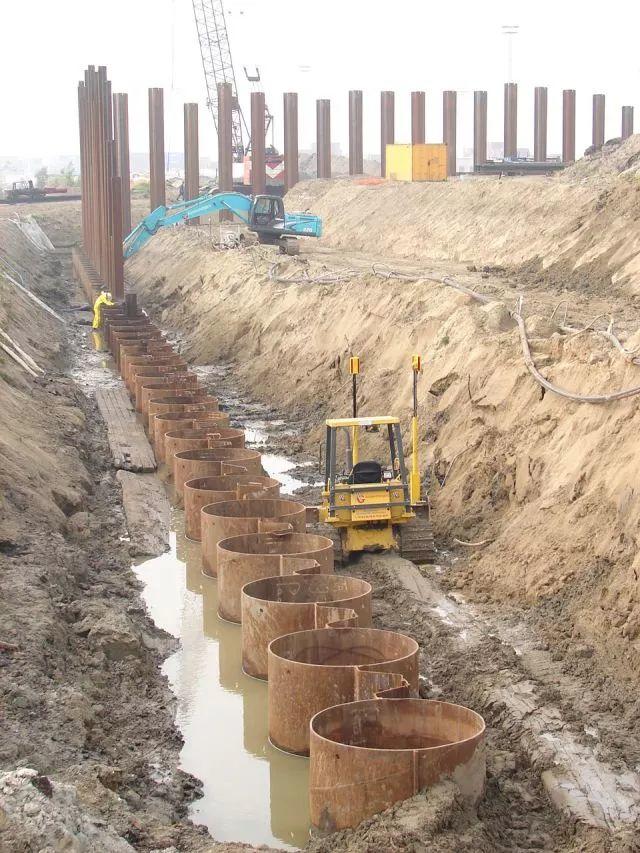

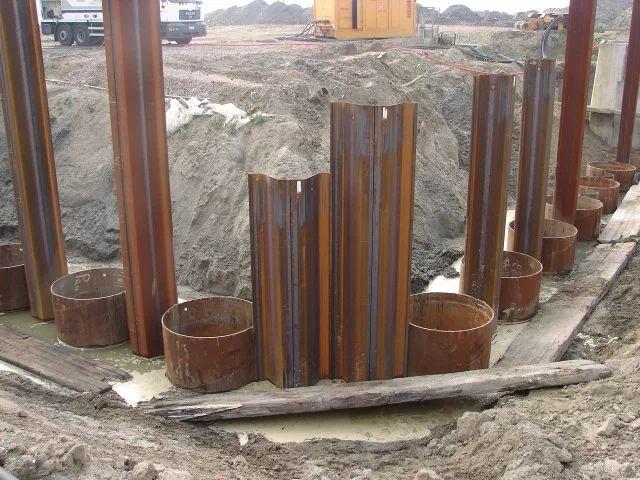

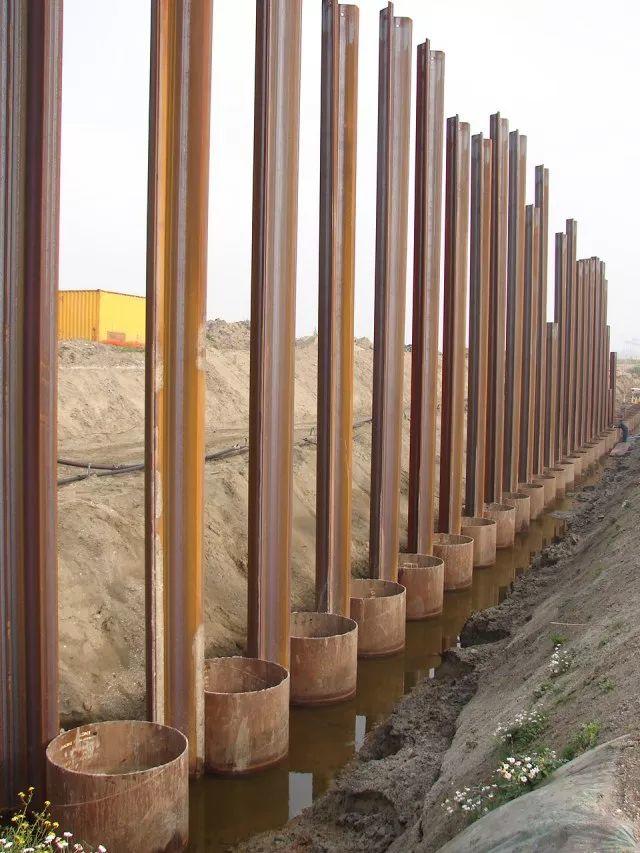

附案例图

PC工法连续墙施工要点

PC工法连续墙施工要点
PC工法连续墙施工要点
PC工法连续墙施工要点
PC工法连续墙施工要点
