富阳综合管廊TRD工法应用

富阳综合管廊PPP项目

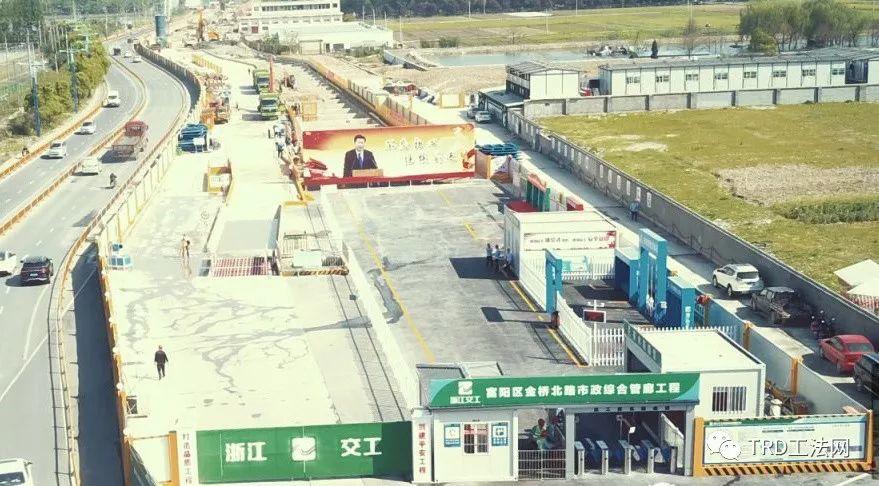

金桥北路整体提升改造工程

富阳综合管廊TRD工法应用金桥北路综合管廊标准段效果图

工程概况

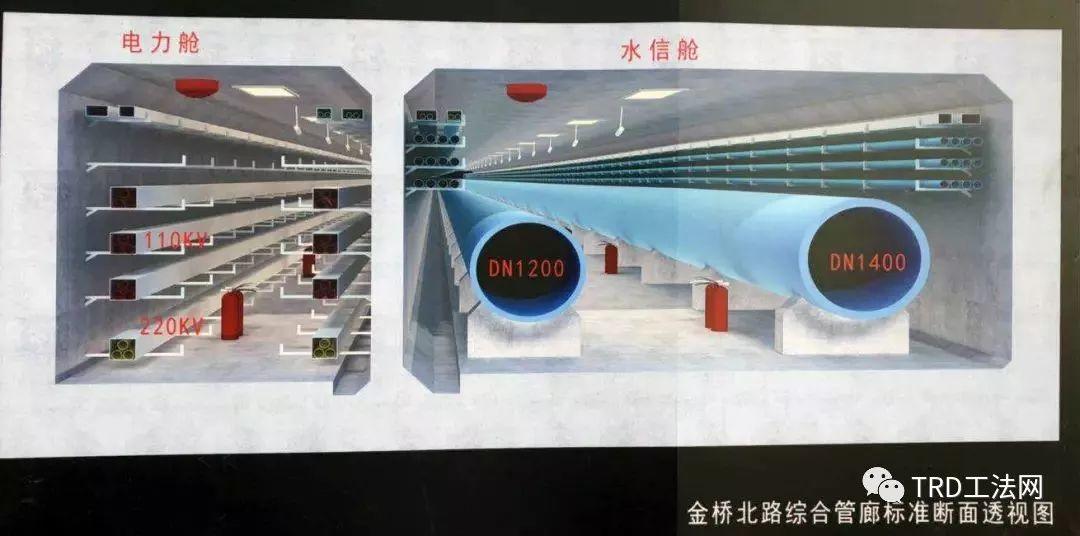

地下综合管廊工程及金桥北路整体提升改造工程。综合管廊沿现状金桥北路敷设,北起高新路(地铁桩号DK17+510),南至体育场路(综合管廊桩号K6+087.125),管廊平面线形位于道路人行道、非机动车道及侧分带范围内下方进行敷设,沿线与道路平行敷设,并结合杭富线的线位走向,沿线自北向南依次穿越新桥江、一号渠二号渠、三号渠、青云江五条河道以及汽车北站、高教路站、富春站、桂花路站等四个站点,总长度6.087km。金桥北路整体提升改造路段沿管廊,北起高桥西路,南至体育场路,总长度6km。建设内容包括综合管廊主体结构、附属系统及管廊内的消防、通风、供电、照明、监控与报警、排水、标识系统、管理用房(控制中心)、桥梁拆复建、道路改迁、绿化迁移等。

富阳综合管廊TRD工法应用

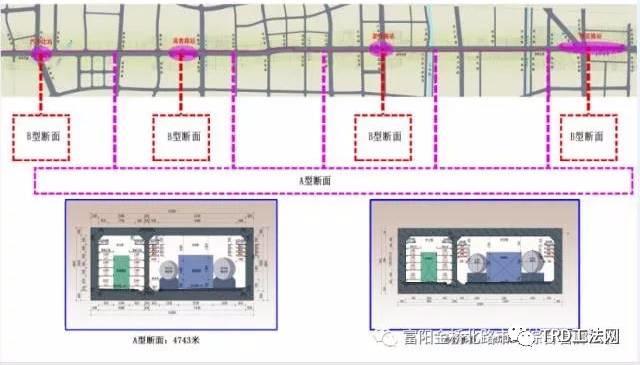

综合管廊平面图

富阳综合管廊TRD工法应用

富阳综合管廊项目200米试验段

富阳综合管廊TRD工法应用

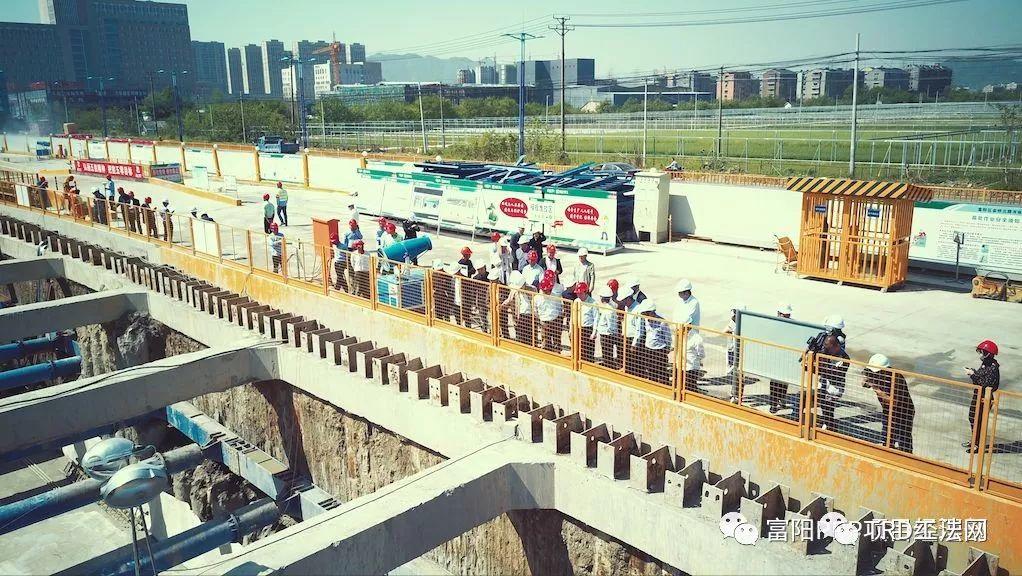

富阳综合管廊项目200米试验段围护结构(TRD水泥土连续墙)

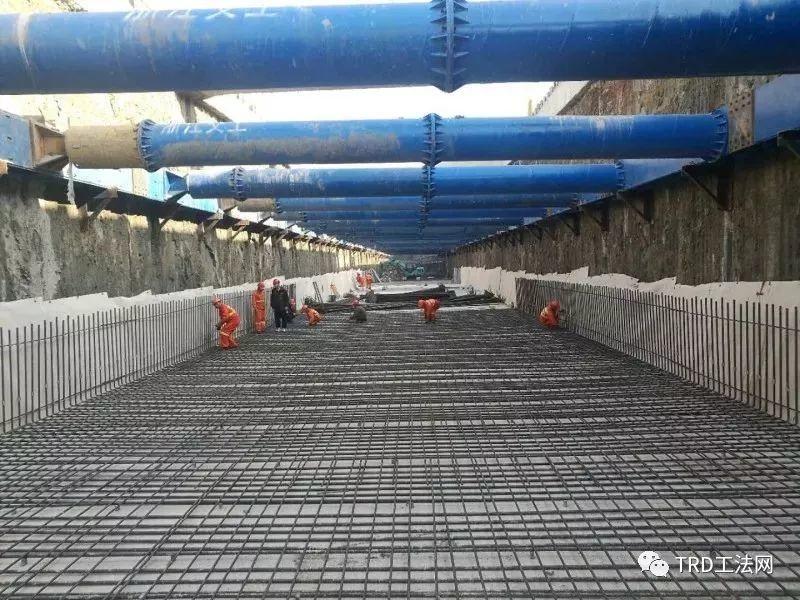

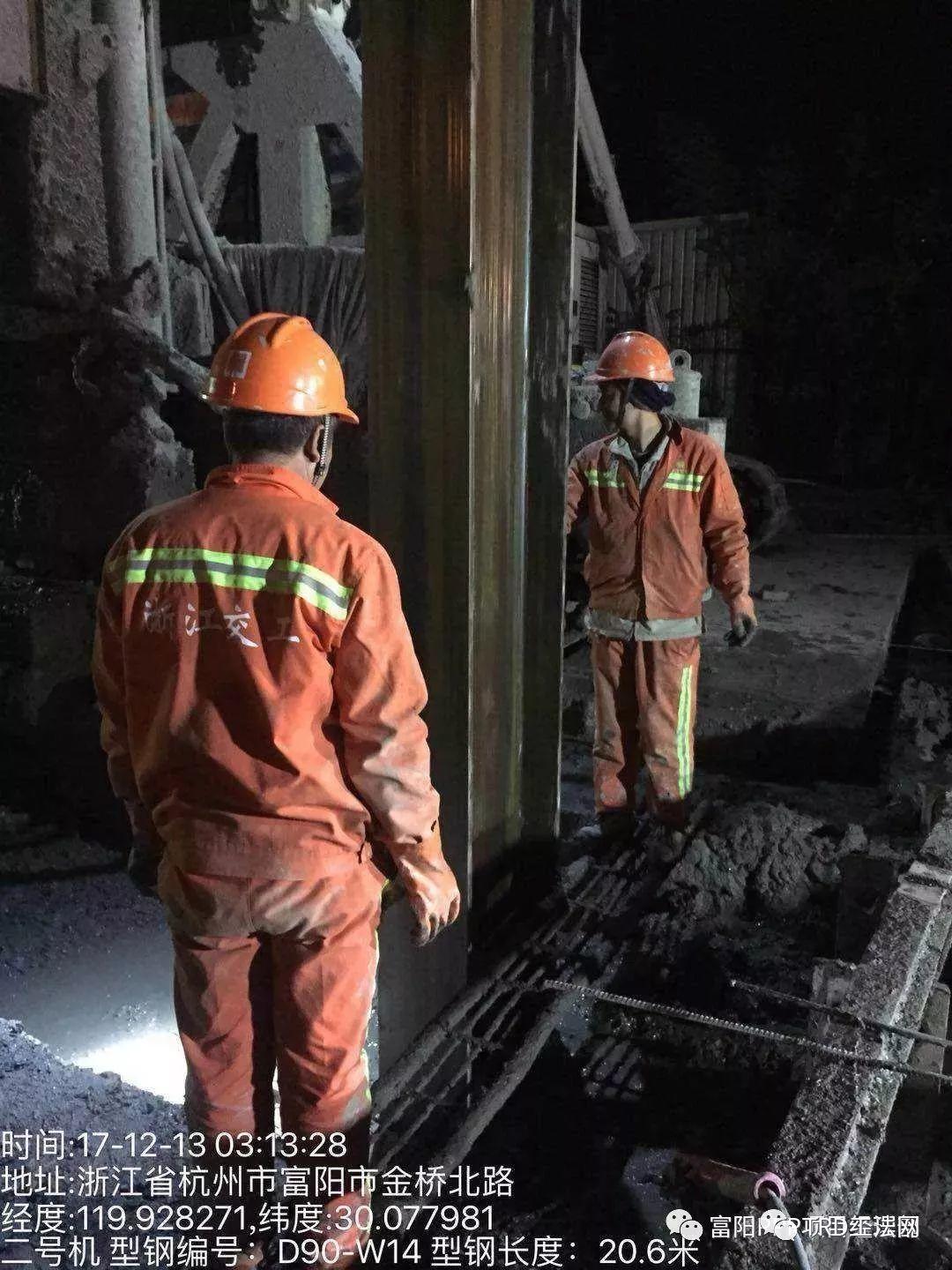

2017年10月24日,K2680~K2690首段TRD施工。

12月16日,富阳管廊项目3号TRD工法机于K2+400段正式动土开工,三台TRD工法机“三管齐下“,紧张而有序,每日以10-15米之间的水泥土连续墙推进。同时,地基加固、降水工作及时跟上。

富阳综合管廊TRD工法应用富阳综合管廊TRD工法应用

富阳综合管廊TRD工法应用

2018年4月3日

富阳综合管廊试验段首段顺利通过验槽工作

富阳综合管廊TRD工法应用

富阳综合管廊TRD工法应用

富阳综合管廊TRD工法应用

2018年4月20日

试验段施工最新进展

富阳综合管廊TRD工法应用

编辑整理:项敏

TRD工法

      TRD工法(Trench-Cutting & Re-mixing Deep Wall Method),又称等厚度水泥土地下连续墙工法,其基本原理是利用链锯式刀具箱竖直插入地层中,然后作水平横向运动,同时由链条带动刀具作上下的回转运动,搅拌混合原土并灌入水泥浆,形成一定强度和厚度的墙。

富阳综合管廊TRD工法应用

        TRD工法通过水平横向运动成墙,可形成没有接口的等厚连续墙体,其止水防渗效果远远优于柱列式地下连续墙和柱列式搅拌桩加固,其主要特点是环境污染小、成墙连续、表面平整、厚度一致、墙体均匀性好、防渗性能好、施工安全,与传统柱列式地下连续墙相比隔渗,经济性好。

TRD工法适应粘性土、砂土、砂砾及砾石层等地层,在N值超过30击以上的密实砂层、无侧限抗压强度不大于10MPa的软岩中也具有良好的适用性。可广泛应用于超深隔水帷幕、型钢水泥土搅拌墙、地墙槽壁加固等领域。

富阳综合管廊TRD工法应用

扩展阅读

富阳综合管廊TRD工法应用

综合管廊基坑支护设计图集—TRD工法

读懂TRD工法

九江综合管廊TRD工法应用

技术交流&业务联系

项  敏
138 1818 6389

QQ:20228300

富阳综合管廊TRD工法应用

原文始发于微信公众号(TRD工法网):富阳综合管廊TRD工法应用
