工程概况

新开发银行总部TRD工法应用

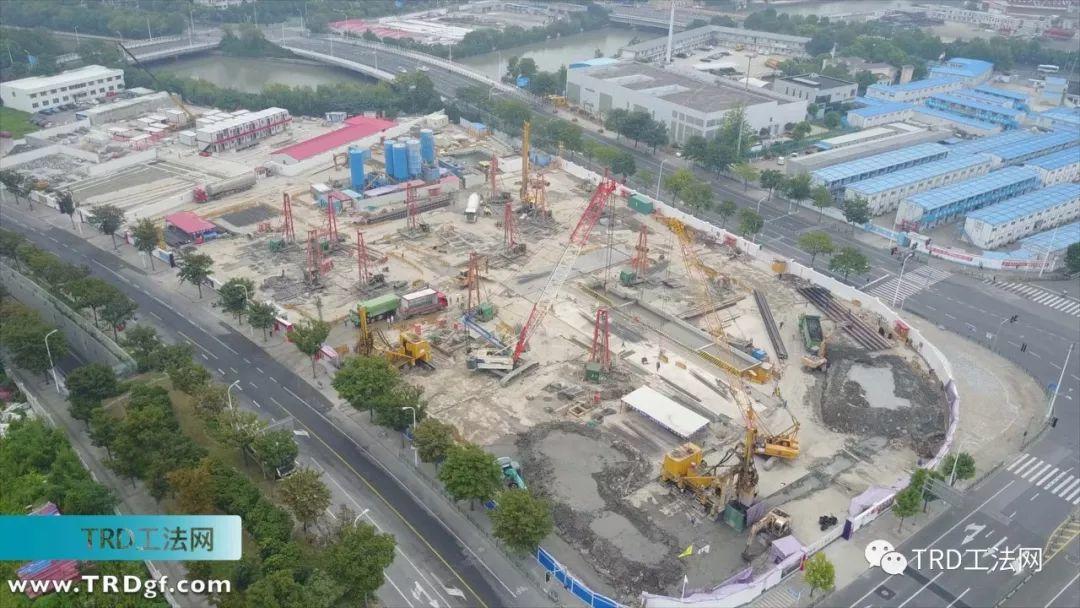

首个落户上海的国际金融组织,新开发银行总部大楼选址位于世博园A片区,南至雪野路,西至高科西路,北至国展路,占地面积1.2万平方米,总建筑面积12.6万平方米。大楼设计方案通过全球征集形成,建造力求体现以人为本、绿色生态和新开发银行“创新、平等、透明、可持续发展”的价值理念。建筑主体形象突出、识别度高,建成后将成为黄浦江沿岸又一地标性建筑。


基坑围护

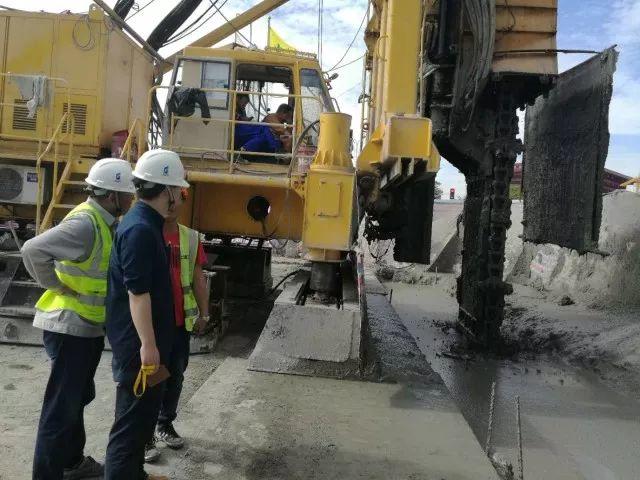

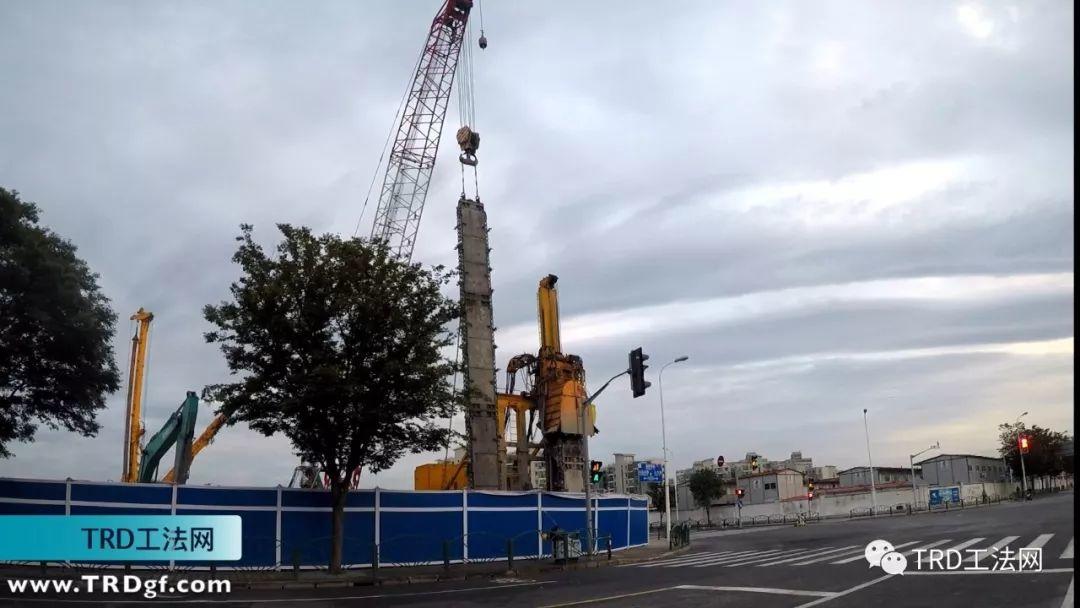

基坑周边围护体采用1000mm厚“两墙合一”地下连续墙,兼做地下室结构外墙,地墙外侧设置800mmTRD等厚度水泥土搅拌墙止水帷幕。其中西侧隧道区域TRD等厚度水泥土搅拌墙内插型钢,形成隔离桩。


新开发银行总部TRD工法应用新开发银行总部TRD工法应用新开发银行总部TRD工法应用

新开发银行总部TRD工法应用



现场视频


基坑西侧、北侧临近隧道和共同沟区域采用满堂加固,南侧跨中区域采用墩式加固,被动区加固土体采用∅850@600三轴水泥土搅拌桩,其中西侧加固体宽度为13.45m,北侧和南侧加固体宽度为8.65m,呈格栅状布置。加固体深度范围从第一道支撑底至基底以下4.0m,其中第二道支撑至基底以下范围内水泥掺量为20%,地面至第二道支撑底采用水泥低掺量回掺(水泥掺量10%)。


文章回顾

读懂TRD工法

TRD工法获得国家科技进步奖

TRD工法与SMW工法技术经济对比分析


▶基坑篇

复杂地层中的超深TRD施工

上海国际金融中心

南京正荣项目


▶管廊篇

富阳综合管廊

九江综合管廊


▶轨交篇

上海轨交14号线

温州市域地铁


TRD工法

      TRD工法(Trench-Cutting & Re-mixing Deep Wall Method),又称等厚度水泥土地下连续墙工法,其基本原理是利用链锯式刀具箱竖直插入地层中,然后作水平横向运动,同时由链条带动刀具作上下的回转运动,搅拌混合原土并灌入水泥浆,形成一定强度和厚度的墙。


新开发银行总部TRD工法应用


        TRD工法通过水平横向运动成墙,可形成没有接口的等厚连续墙体,其止水防渗效果远远优于柱列式地下连续墙和柱列式搅拌桩加固,其主要特点是环境污染小、成墙连续、表面平整、厚度一致、墙体均匀性好、防渗性能好、施工安全,与传统柱列式地下连续墙相比隔渗,经济性好。TRD工法适应粘性土、砂土、砂砾及砾石层等地层,在N值超过30击以上的密实砂层、无侧限抗压强度不大于10MPa的软岩中也具有良好的适用性。可广泛应用于超深隔水帷幕、型钢水泥土搅拌墙、地墙槽壁加固等领域。

新开发银行总部TRD工法应用


新开发银行总部TRD工法应用
