超深明挖基坑MJS工法止水帷幕

① 工程背景

世纪盛荟广场[新闸路(西斯文里)项目] 基坑围护面积约1.01万m²,围护总长度约491m。开挖深度:本工程地下三~四层,基坑开挖深度15.75~18.65m。
基坑围护结构于2013年9月全部完成并先后实施了4次坑内承压水试抽试验,以检验地墙隔水效果。四次试抽水试验均表明,基坑内外承压水存在较明显的水力联系。
为确保基坑开挖安全,并考虑到周边民宅及已建的13号线地铁隧道等建筑物的保护,在基坑东侧、北侧以及南侧、西侧局部地墙外侧新增设一道TRD工法止水帷幕。止水搅拌墙结合必要的降水、回灌方案确保基坑开挖自身安全,并尽量减轻对周边环境的影响。根据现场实际情况,施工区域东南角分布有大量老桩,影响TRD工法止水帷幕施工。
受此影响,在坑内设置一排MJS工法桩,与已施TRD形成封闭式止水帷幕施工。

超深明挖基坑MJS工法止水帷幕

基坑开挖深度及与地铁关系示意图
超深明挖基坑MJS工法止水帷幕

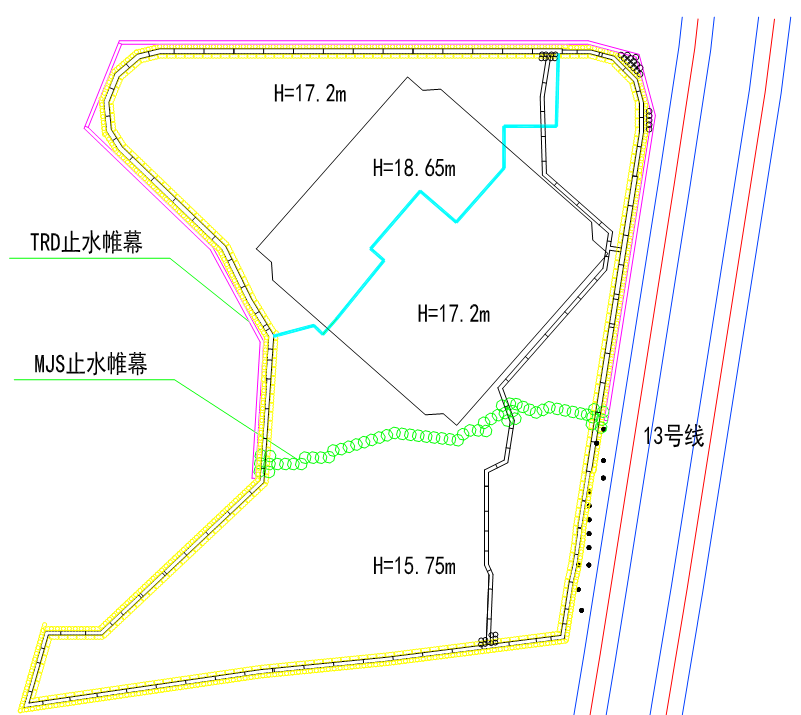

MJS与TRD设计平面图

② 施工难点

邻近运营中的地铁13号线隧道,对变形沉降控制要求严格;

mjs工法单独形成超深止水帷幕,成桩质量要求高。

③ 施工概要

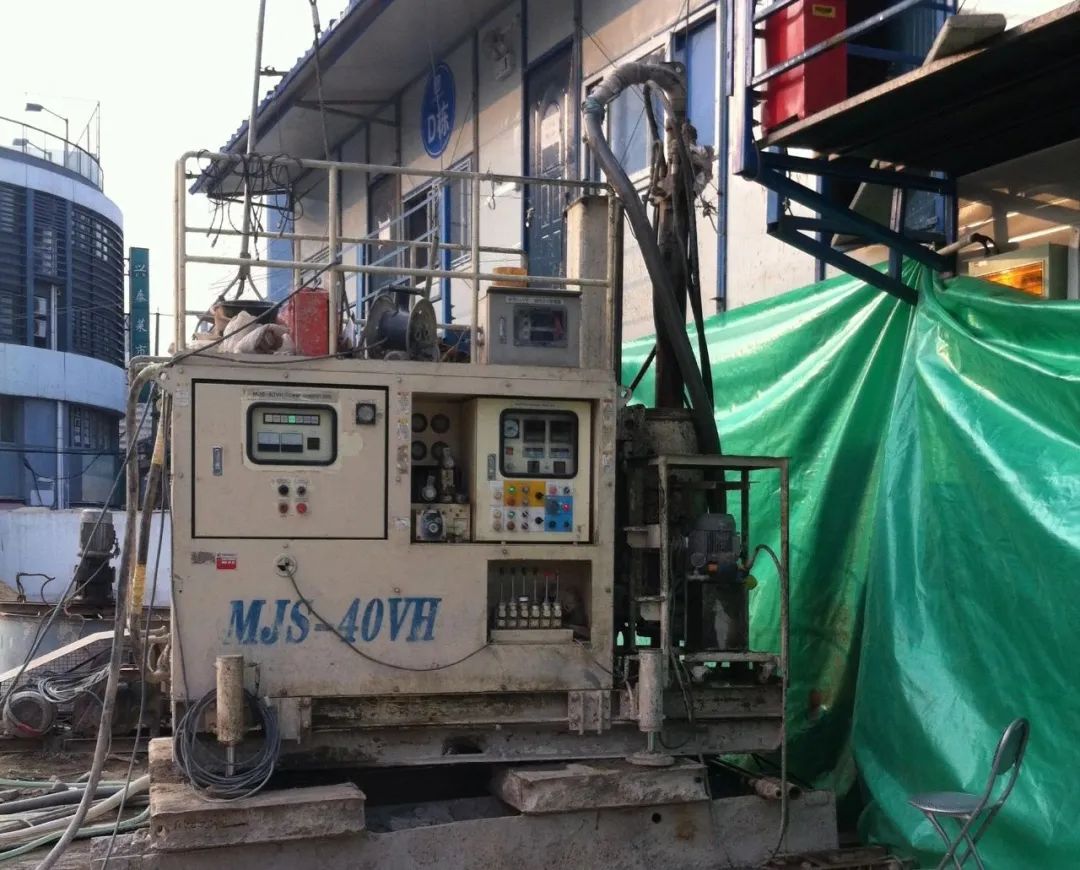

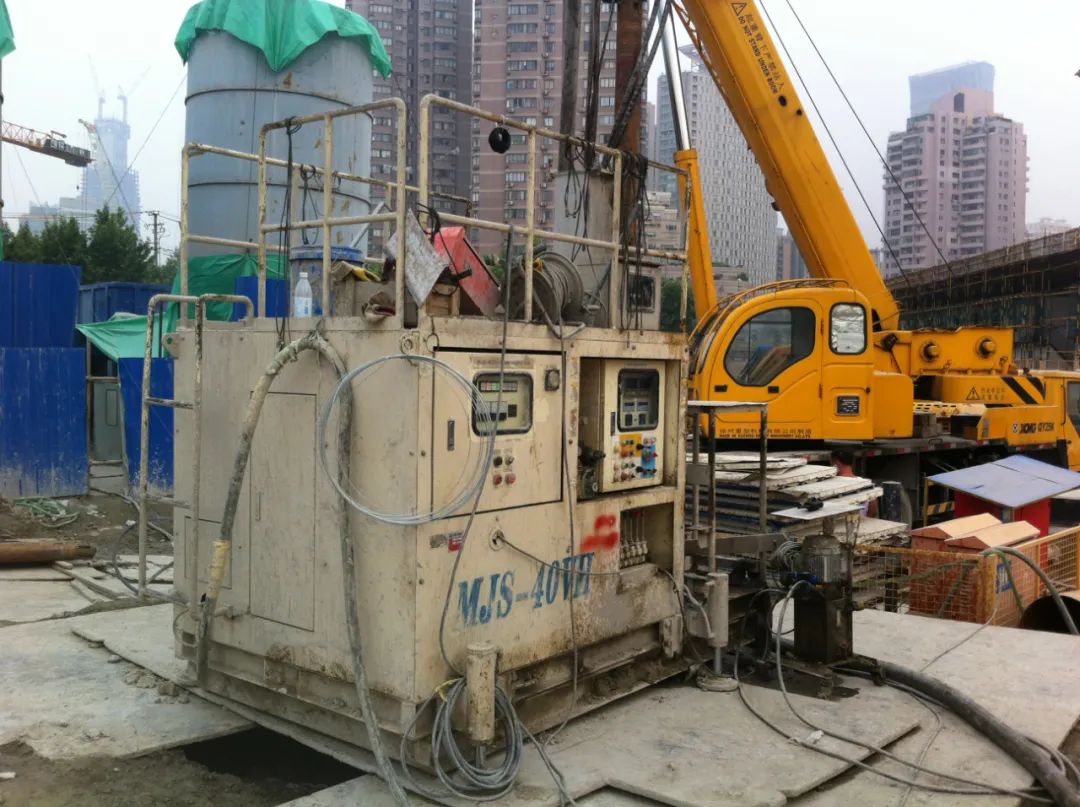

根据MJS工法桩与本工程地质适用性,设计桩径2400mm,搭接800mm,间距1600mm。MJS工法桩设计工程量如表

超深明挖基坑MJS工法止水帷幕
超深明挖基坑MJS工法止水帷幕
超深明挖基坑MJS工法止水帷幕
超深明挖基坑MJS工法止水帷幕

④ 结  语

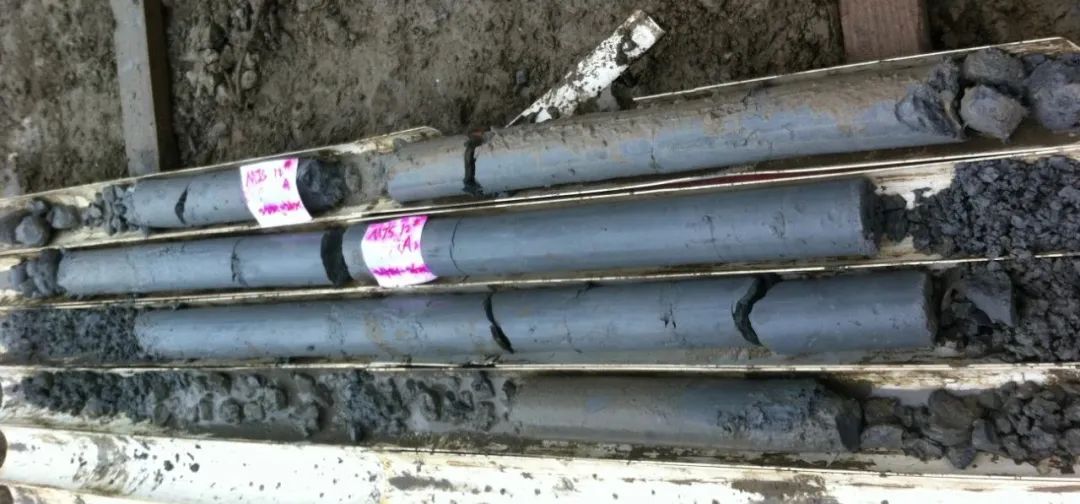

MJS工法用于50m超深及周边有保护性要求构筑物的加固工程中,其通过特殊的前端装置,主动排泥,调控地内压力,废浆及切削后土体通过钻杆排出至地面集中收集,有效降低对周边环境影响。深层施工质量可控,加固体强度高,止水效果较好,可跨越障碍形成连续桩体,适应性强,对运营中地铁线隧道影响小。

来源:MJS工法信息网
